Tahapan bangun rumah di Surabaya bersama Madina Build terdiri dari sepuluh langkah: konsultasi, survei lahan, desain, gambar kerja, penyusunan RAB, akad dan termin pertama, persiapan lokasi, pondasi dan struktur, pekerjaan lanjutan sampai finishing, lalu pemeriksaan bersama dan serah terima. Lima langkah pertama selesai sebelum satu batu pun dipasang, dan justru di sinilah biaya serta jadwal pembangunan ditentukan.
Artikel ini menjelaskan apa yang dikerjakan di tiap tahap, dokumen apa yang Anda pegang setelahnya, kapan pembayaran dilakukan, dan berapa lama pembangunan berjalan. Semua foto di dalamnya diambil dari proyek Madina Build sendiri.
Ringkasan Tahapan Bangun Rumah di Surabaya
Sepuluh tahap ini terbagi menjadi tiga kelompok: perencanaan, pelaksanaan, dan penyelesaian.
| Tahap | Yang dikerjakan | Yang Anda pegang |
|---|---|---|
| 1. Konsultasi | Membahas kebutuhan ruang, jumlah lantai, dan anggaran | Gambaran paket dan kisaran biaya |
| 2. Survei lahan | Mengukur lahan dan mengecek akses serta kondisi tanah | Data lahan untuk desain |
| 3. Desain | Menyusun desain arsitektur dan interior | Denah, tampak, dan visual 3D |
| 4. Gambar kerja | Mengembangkan desain menjadi gambar teknis | Gambar kerja lengkap |
| 5. RAB | Menghitung volume dan spesifikasi per item pekerjaan | RAB rinci yang disepakati |
| 6. Akad | Menandatangani akad dan membayar termin pertama | Akad tertulis |
| 7. Persiapan | Mobilisasi tim dan material, koordinasi lingkungan | Jadwal mulai pekerjaan |
| 8. Pondasi dan struktur | Pondasi, sloof, kolom, balok, dan pelat | Laporan foto progres |
| 9. Pekerjaan lanjutan | Dinding, atap, instalasi, dan finishing | Laporan foto progres di setiap penagihan |

| 10. Serah terima | Pemeriksaan bersama dan perbaikan | Rumah siap ditempati |
Tahap Perencanaan: Sebelum Pembangunan Dimulai
Perencanaan yang lengkap membuat pelaksanaan berjalan tanpa banyak keputusan mendadak. Sebagian besar biaya tambahan di proyek rumah berasal dari hal yang belum diputuskan saat pembangunan sudah berjalan.
1. Konsultasi kebutuhan
Semua dimulai dari obrolan tentang rumah yang Anda butuhkan: berapa orang yang tinggal, berapa kamar, satu atau dua lantai, dan gaya yang diinginkan. Di tahap ini Anda juga mendapat gambaran paket. Madina Build punya dua paket bangun rumah, Esensial mulai Rp5 juta per m² dan Premium mulai Rp7 juta per m², sehingga kisaran biaya bisa diperkirakan sejak awal dari luas bangunan yang direncanakan. Rincian spesifikasi dan simulasinya ada di artikel biaya bangun rumah di Surabaya. Konsultasi awal ini gratis.
2. Survei dan data lahan
Tim datang ke lokasi, baik lahan kosong maupun rumah lama yang akan dibongkar. Kalau bangunan lamanya masih dipakai dan hanya perlu diperbaiki atau diperluas, prosesnya mengikuti jasa renovasi rumah di Surabaya. Ukuran di sertifikat tidak selalu sama dengan kondisi di lapangan, jadi lahan diukur ulang. Yang dicek antara lain ukuran aktual, bentuk lahan, akses kendaraan proyek, bangunan di sekitarnya, dan kondisi tanah.
Kondisi tanah perlu perhatian khusus di wilayah ini. Sebagian Surabaya dan Sidoarjo berada di dataran rendah dekat pesisir dengan tanah yang relatif lunak. Bila perlu, tes sondir dilakukan untuk menentukan jenis pondasi, sehingga kebutuhan pondasi dalam sudah diketahui sebelum RAB disusun, bukan di tengah pekerjaan.

3. Desain arsitektur dan interior
Kebutuhan tadi diterjemahkan menjadi denah, tampak bangunan, dan visual 3D. Desain arsitektur dan interior sudah termasuk dalam paket bangun rumah, tanpa biaya jasa desain terpisah. Bila Anda hanya membutuhkan perencanaannya saja, layanannya terpisah sebagai jasa arsitek rumah di Surabaya. Karena iklim Surabaya panas dan lembap, desain yang baik memperhatikan ventilasi silang, cahaya alami, dan teritis yang melindungi dinding dari panas dan hujan.
Tahap perencanaan dimulai dengan deposit perencanaan untuk pekerjaan desain dan penyusunan RAB. Deposit ini dipotong penuh dari RAB saat pelaksanaan berjalan, jadi tidak menambah total biaya.
Kalau Anda sudah punya gambar dari arsitek lain, gambarnya dicek dulu oleh tim. Bila gambar kerjanya lengkap dan siap dikerjakan, tidak ada deposit perencanaan dan prosesnya langsung ke penyusunan RAB.
4. Gambar kerja
Desain yang disetujui dikembangkan menjadi gambar kerja: denah arsitektur dan struktur, detail pondasi, kolom, balok, dan atap, jalur listrik dan air, detail pintu dan jendela, sampai detail finishing. Gambar kerja menjadi acuan tukang di lapangan sekaligus dasar perhitungan RAB. Tanpa gambar kerja yang lengkap, RAB tidak bisa disusun secara rinci.
5. Penyusunan RAB
RAB merinci volume, spesifikasi material, dan harga untuk setiap item pekerjaan. Angka per meter persegi di paket adalah rata-rata dari hasil perhitungan volume pekerjaan ini, bukan tarif tetap. RAB dibahas bersama Anda dan disepakati sebelum akad, sehingga ruang lingkup dan nilai pekerjaan sudah jelas sebelum pembangunan dimulai.
Tahap ini juga saat terbaik untuk mengunci desain. Perubahan setelah RAB disepakati tetap bisa dilakukan, tetapi dihitung ulang dan dicatat tertulis sebelum dikerjakan.
Tahap Pelaksanaan: Dari Akad sampai Finishing
Pelaksanaan dimulai setelah akad ditandatangani. Pembayarannya dibagi tiga termin yang terkait dengan progres pekerjaan di lapangan.
6. Akad dan termin pertama
Setelah RAB disepakati, akad ditandatangani dan termin pertama sebesar 50% dibayarkan. Termin ini dipakai untuk pengadaan material dan mobilisasi tim. Ruang lingkup, spesifikasi, jadwal, dan termin pembayaran tertulis di akad.
7. Persiapan lokasi, paling lama 14 hari

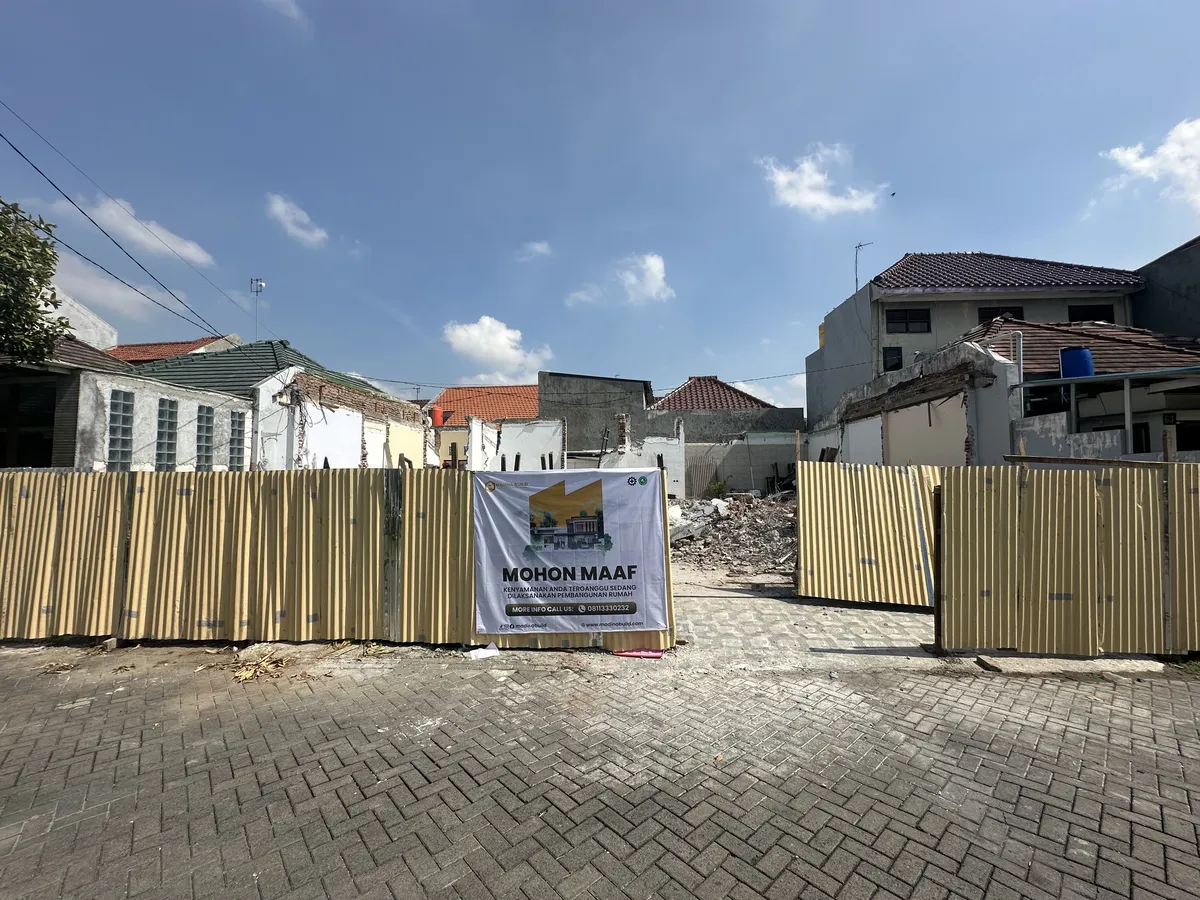

Setelah termin pertama masuk, ada masa persiapan paling lama 14 hari. Di masa ini tim dan material dimobilisasi, lokasi dipagar, bangunan sementara untuk menyimpan material didirikan, dan titik bangunan ditentukan. Koordinasi dengan lingkungan sekitar dan pengurusan izin lingkungan ditangani Madina Build. Spanduk pemberitahuan dipasang di pagar, supaya warga sekitar tahu ada pekerjaan dan siapa yang bisa dihubungi.

8. Pondasi dan struktur
Pekerjaan fisik dimulai dari pondasi footplat, lalu sloof, kolom, balok, dan pelat lantai untuk rumah bertingkat, semuanya dari beton bertulang. Struktur kedua paket sama; yang membedakan Esensial dan Premium adalah material finishing. Bila hasil tes sondir menunjukkan tanah lunak, pondasi dalam ditambahkan dan dihitung terpisah dari harga paket.

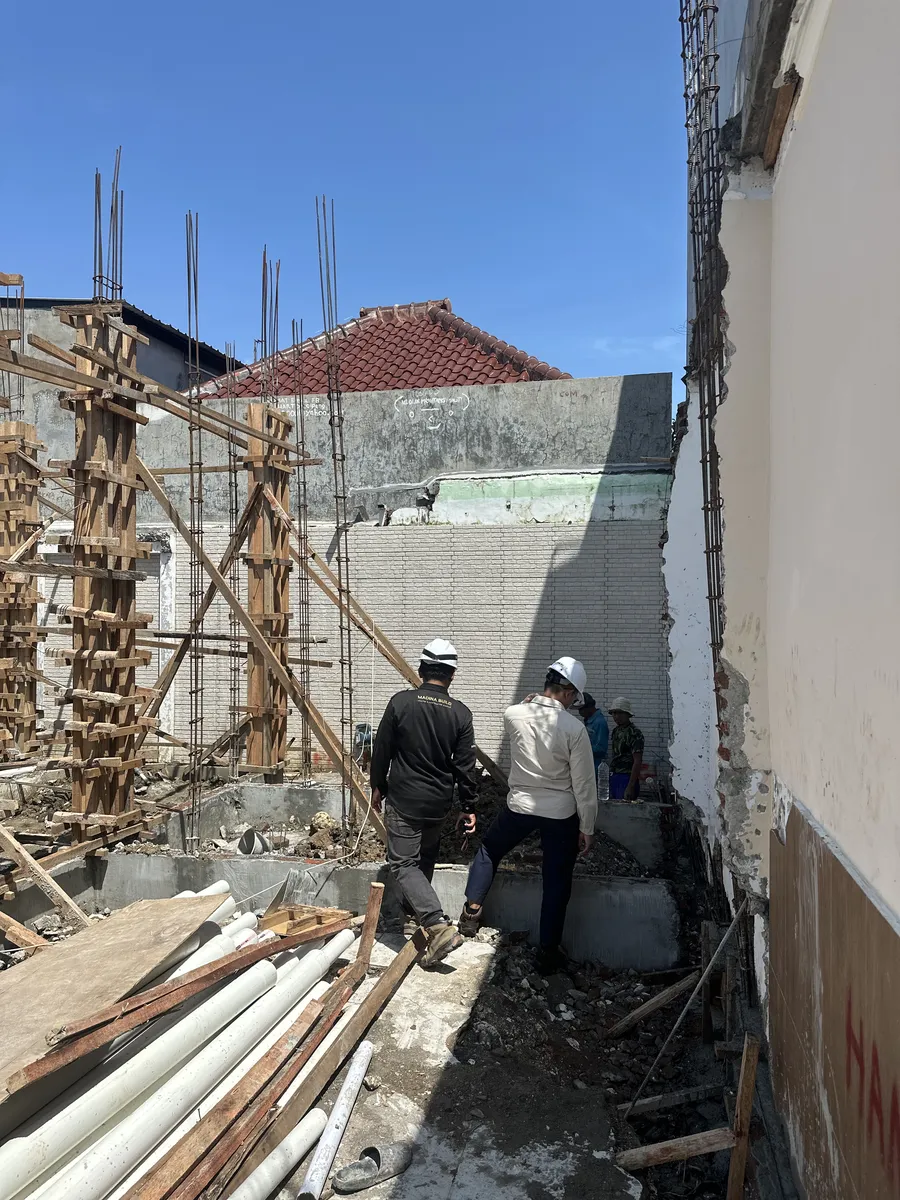

Bagian ini tidak terlihat setelah rumah jadi, tetapi paling menentukan umur bangunan. Karena itu pekerjaan struktur mengikuti gambar kerja: besi dan bekisting diperiksa di lokasi sebelum dicor, dan progresnya didokumentasikan sebelum tertutup plester.

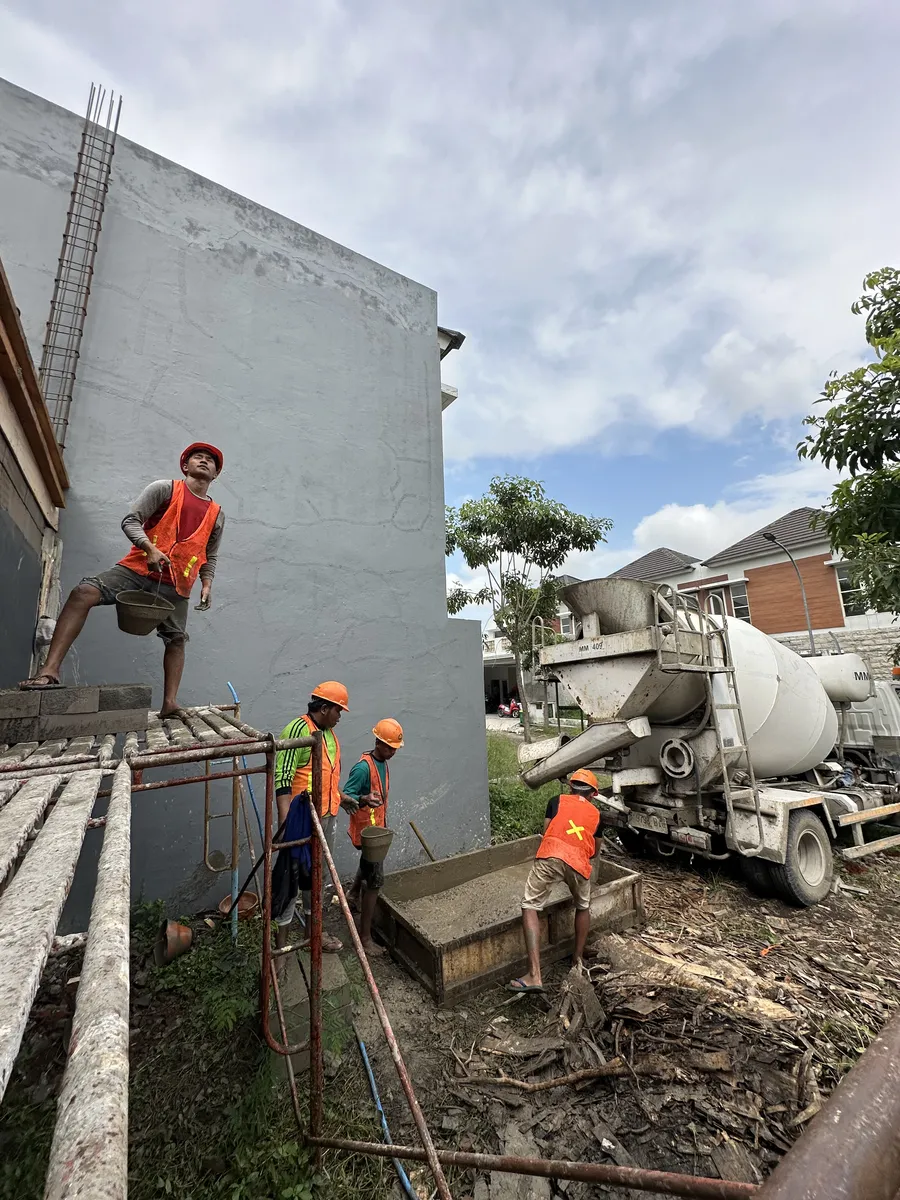

Saat pengecoran, beton dari truk molen dialirkan ke bak adukan lalu diangkut ke bagian struktur yang dicor. Tukang di lokasi memakai helm dan rompi keselamatan.

9. Dinding, atap, instalasi, dan finishing
Setelah struktur berdiri, pekerjaan berlanjut ke dinding bata ringan, rangka atap baja ringan dan penutupnya, jalur listrik dan air, plafon, lantai, kusen, pintu dan jendela, sanitair, lalu pengecatan. Jalur listrik dan pipa dipasang sebelum dinding diaci dan lantai dipasang, supaya tidak ada bongkar-pasang di akhir.
Dua termin berikutnya jatuh di tahap ini: 25% saat progres pekerjaan mencapai 50%, dan 25% saat mencapai 75%. Setiap penagihan disertai laporan foto progres, jadi Anda melihat capaian pekerjaannya lebih dulu sebelum membayar.
Kalau rumah Anda juga membutuhkan kitchen set atau furniture custom, pembuatannya dihitung terpisah dari paket bangun. Informasinya ada di halaman kitchen set di Surabaya.
Sedang menyiapkan rencana bangun rumah? Kirim luas bangunan, jumlah lantai, dan lokasi lahan lewat WhatsApp. Tim kami bantu memetakan tahapannya dan menghitung kisaran biayanya, gratis.
Berapa Lama Proses Bangun Rumah?
Waktu pelaksanaan dihitung setelah masa persiapan selesai dan tim bekerja di lokasi, mengikuti total luas seluruh lantai:
| Luas bangunan (total seluruh lantai) | Pengerjaan setelah tim di lokasi |
|---|---|
| Sampai 100 m² | Paling lama 4 bulan |
| 101–200 m² | Paling lama 8 bulan |
| 201–350 m² | Paling lama 10 bulan |
| 351–500 m² | Paling lama 12 bulan |
Waktu penyusunan desain dan gambar kerja dihitung terpisah dari waktu pelaksanaan. Untuk bangunan di atas 500 m², waktunya dihitung tim. Perubahan desain di tengah pekerjaan dan cuaca ekstrem adalah dua hal yang paling sering menggeser jadwal, jadi keputusan desain sebaiknya selesai di tahap perencanaan.
Tahap Penyelesaian: Pemeriksaan dan Serah Terima
10. Pemeriksaan bersama dan serah terima
Sebelum rumah diserahkan, seluruh pekerjaan diperiksa bersama Anda: fungsi pintu dan jendela, titik listrik, aliran air dan saluran pembuangan, kondisi dinding, lantai, plafon, dan atap, serta kerapian finishing. Pekerjaan yang belum sesuai dicatat dalam daftar perbaikan dan diselesaikan lebih dulu. Setelah itu lokasi dibersihkan dan rumah diserahterimakan. Foto di bawah adalah salah satu rumah yang sudah kami serahkan, di Perumahan Demangan Residence, Lamongan — layanannya di kota itu ada di halaman jasa bangun rumah di Lamongan.

Yang Menjadi Tanggungan Pemilik di Luar Tahapan
Beberapa hal berada di luar harga paket dan sebaiknya disiapkan sejak awal:
- Penyambungan listrik PLN, air PDAM, dan pengisi daya kendaraan listrik. Menjadi tanggungan pemilik. Tim bisa membantu koordinasi pengurusannya, dan biayanya bisa dibayar langsung oleh pemilik atau dibayarkan Madina lebih dulu lalu ditagihkan.
- Bangunan pendukung di luar bangunan induk, seperti carport, pagar, taman, kolam, dan gudang.
- Pondasi dalam, bila hasil tes sondir menunjukkan tanah lunak.
Kesalahan yang Sering Membuat Pembangunan Molor
Dari proyek yang kami tangani, termasuk rumah klien yang sempat macet di tangan pihak lain, masalah jarang muncul di hari pertama. Tiga pola ini yang paling sering terjadi:
- Membangun sebelum gambar kerja selesai. Tukang menafsirkan sendiri, dan hasilnya berbeda dari yang dibayangkan pemilik.
- Tidak ada RAB rinci. Harga disepakati sebagai satu angka total, sehingga setiap perbedaan pemahaman berubah menjadi tagihan tambahan.
- Pembayaran tidak terkait progres. Dana habis lebih dulu, sementara pekerjaan tertinggal.
Cara mengecek hal-hal ini sebelum menandatangani kontrak ada di artikel tips memilih jasa bangun rumah di Surabaya.
Wilayah Layanan di Surabaya dan Sekitarnya
Tahapan di atas berlaku untuk pembangunan rumah di seluruh Surabaya dan kota di sekitarnya. Informasi layanan per kota:
Gambaran layanannya secara umum ada di halaman jasa bangun rumah dan jasa kontraktor rumah. Di Madina Build, keduanya adalah layanan yang sama.
Pertanyaan yang Sering Diajukan
Berikut pertanyaan yang paling sering diajukan calon klien tentang tahapan bangun rumah.
Apa saja tahapan bangun rumah di Surabaya?
Di Madina Build ada sepuluh tahap: konsultasi, survei lahan, desain, gambar kerja, penyusunan RAB, akad dan termin pertama, persiapan lokasi, pondasi dan struktur, pekerjaan lanjutan sampai finishing, lalu pemeriksaan bersama dan serah terima.
Berapa lama proses bangun rumah?
Setelah masa persiapan paling lama 14 hari, pengerjaan rumah sampai 100 m² paling lama 4 bulan, 101–200 m² paling lama 8 bulan, 201–350 m² paling lama 10 bulan, dan 351–500 m² paling lama 12 bulan. Waktu penyusunan desain dan gambar kerja dihitung terpisah.
Apa yang dikerjakan sebelum pembangunan dimulai?
Konsultasi kebutuhan, survei lahan, desain arsitektur dan interior, gambar kerja, dan penyusunan RAB. Pembangunan fisik baru dimulai setelah RAB disepakati, akad ditandatangani, dan masa persiapan selesai.
Kapan pembayaran dilakukan selama pembangunan?
Pembayaran pelaksanaan dibagi tiga termin: 50% saat akad ditandatangani, 25% saat progres pekerjaan mencapai 50%, dan 25% saat mencapai 75%. Setiap penagihan setelah termin pertama disertai laporan foto progres. Deposit perencanaan di awal dipotong penuh dari RAB.
Apakah perlu tes tanah sebelum membangun rumah di Surabaya?
Bila perlu, ya. Sebagian wilayah Surabaya dan Sidoarjo memiliki tanah yang relatif lunak, dan tes sondir membantu menentukan jenis pondasi. Bila hasilnya menunjukkan kebutuhan pondasi dalam, biayanya dihitung terpisah dari harga paket.
Apakah bisa membangun dengan gambar dari arsitek lain?
Bisa. Gambarnya dicek tim lebih dulu. Bila gambar kerjanya lengkap dan siap dikerjakan, tidak ada deposit perencanaan dan prosesnya langsung ke penyusunan RAB. Bila perlu dilengkapi atau direvisi, penyempurnaannya dikerjakan Madina Build dengan deposit perencanaan yang dipotong penuh dari RAB.
Mau tahapan rumah Anda dipetakan sejak awal?
Madina Build adalah perusahaan jasa arsitek, kontraktor, dan desain interior dengan prinsip syariah yang bekerja amanah sejak 2016. Kantor operasional kami di Sidoarjo, yang berbatasan langsung dengan Surabaya. Ceritakan rencana rumah Anda, dan tim kami bantu menyusun langkahnya dari konsultasi sampai serah terima. Konsultasi awal gratis dan tanpa kewajiban.
